AP過去問 令和5年度秋期 午前 問17

提供:yonewiki

AP過去問 令和5年度秋期 午前 問題に戻る

AP過去問 令和5年度秋期 午前 問16前の問題へ

AP過去問 令和5年度秋期 午前 問18次の問題へ



問17(問題文)

 プリエンプティブな優先度ベースのスケジューリングで実行する二つの周期タスクA及びBがある。タスクBが周期内に処理を完了できるタスクA及びBの最大実行時間及び周期の組合せはどれか。ここで、タスクAの方がタスクBより優先度が高く、かつ、タスクAとBの共有資源はなく、タスク切替え時間は考慮しないものとする。また、時間及び周期の単位はミリ秒とする。

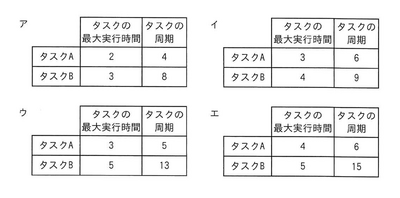

AP R5 2Fall AMQ17 Fig1.png



回答・解説

【解き方】

タスクBが処理を完了できるかどうかは、応答時間解析(response time analysis)で判断します。

応答時間の式(初期値はタスクBの実行時間から開始):

R=CB+ihp(B)RTiCi

CB :タスクBの最大実行時間

Ti:タスクAの周期

Ci :タスクAの最大実行時間

RTiは天井関数と呼ばれ、シーリング Ti ぶんの Rのように読みます。これは0.8や0.2のような少数を切り上げ、1とする演算です。タスクBより優先度が高いもの(higher priority B)について総和をとることを意味します。この問題ではタスクBに対してはタスクAの1つしかないので総和をとる必要はありません。


ア:

  • タスクA:Ci=2Ti=4
  • タスクB:CB=3TB=8

初期値:Rには仮にCBを入れ、算出された値を次のRとします。収束するか、TBを超えるまで計算します。超えるとタスクが滞りますので、駄目です。TBの周期を超えると、次々とBのタスクがやってきて、消化できずに処理が滞ります。

R=3+342=3+12=5

次:

R=3+542=3+22=7

次:

R=3+742=3+22=7(収束)


R=7 → OK、もう答えは定まったのでこれ以上計算する必要はないですね。


でも、念のため、練習を兼ねて、他の選択肢についても計算をしてみましょう。


イ:

  • タスクA: C_i=3 T_i=6
  • タスクB: C_B=4 T_B=9

初期:

R=4+\left\lceil \frac{4}{6} \right\rceil \cdot 3=4+1\cdot3=7

次:

R=4+\left\lceil \frac{7}{6} \right\rceil \cdot 3=4+2\cdot3=10

次:

R=4+\left\lceil \frac{10}{6} \right\rceil \cdot 3=4+2\cdot3=10 (収束)


→ R=10 \gt T_B=9   R=10 T_B=9 → より大きいので処理が滞る。


ウ:

  • タスクA: C_i=3 T_i=5
  • タスクB: C_B=5 T_B=13

初期:

R=5+\left\lceil \frac{5}{5} \right\rceil \cdot 3=5+1\cdot3=8

次:

R=5+\left\lceil \frac{8}{5} \right\rceil \cdot 3=5+2\cdot3=11

次:

R=5+\left\lceil \frac{11}{5} \right\rceil \cdot 3=5+3\cdot3=14


→ R=14 \gt T_B=13 収束する前に R=14 T_B=13 → より大きくなった。これも処理が滞る。


エ:

  • タスクA: C_i=4 T_i=6
  • タスクB: C_B=5 T_B=15

初期:

R=5+\left\lceil \frac{5}{6} \right\rceil \cdot 4=5+1\cdot4=9

次:

R=5+\left\lceil \frac{9}{6} \right\rceil \cdot 4=5+2\cdot4=13

次:

R=5+\left\lceil \frac{13}{6} \right\rceil \cdot 4=5+3\cdot4=17


→ R=17 \gt T_B=15 収束する前に R=17 T_B=15 → より大きくなった。これも処理が滞る。


 したがって



 が答えです。


 もっと地道な導出方法もあります。方眼紙みたいな奴にウメウメしていく手法です。


 方眼紙に最大処理時間2なら2マス。周期4なら2マスあげて描く

■■□□■■□□■■□□■■□□■■□□■■□□■■□□■■□□

こんな感じ。

 タスクBは最大処理時間2なら3マス。周期8なら処理時間を差し引いた5マスあげて描く

☒☒☒□□□□□☒☒☒□□□□□☒☒☒□□□□□☒☒☒□□□□□こんな感じ。


これを真ん中の方眼紙に埋めていく。

■■□□■■□□■■□□■■□□■■□□■■□□■■□□■■□□

■■☒☒☒■■□■■☒☒☒■■□■■☒☒☒■■□■■☒☒☒■■□

☒☒☒□□□□□☒☒☒□□□□□☒☒☒□□□□□☒☒☒□□□□□


こんな感じ。処理が滞らないか確かめるタイムライン図を作る。うまくいくので、アが正解で終わり。他のもやっていいけど疲れるので、棄権します。みなさんはやってみて下さい。つまり、なんだかキツネにつままれたような計算式を使わない方法はある。
