AP過去問 令和5年度秋期 午前 問53

提供:yonewiki

AP過去問 令和5年度秋期 午前 問題に戻る

AP過去問 令和5年度秋期 午前 問52前の問題へ

AP過去問 令和5年度秋期 午前 問54次の問題へ



問53(問題文)

 プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1、E2、E3に分けて、図2のように計画を変更すると、スケジュールは全体で何日短縮できるか。

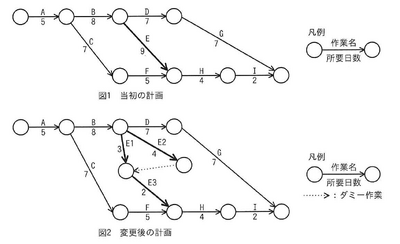

AP R5 2Fall AMQ53 Fig1.png


ア 1

イ 2

ウ 3

エ 4



回答・解説

変更前

A(5)→B(8)→D(7)→G(7) = 5+8+7+7 = 27日

A(5)→B(8)→E(9)→H(4)→I(2) = 5+8+9+4+2 = 28日

A(5)→C(7)→F(5)+5wait→H(4)→I(2) = 5+7+5+5+4+2 = 28日

28日


変更前

A(5)→B(8)→D(7)→G(7) = 5+8+7+7 = 27日

A(5)→B(8)→E(9)→H(4)→I(2) = 5+8+9+4+2 = 28日

A(5)→B(8)→E2(4)→E(2)→H(4)→I(2) = 5+8+9+4+2 = 25日

A(5)→C(7)→F(5)+2wait→H(4)→I(2) = 5+7+5+5+4+2 = 25日

27日


1日早くなります。


 したがって



 が答えです。



AP過去問 令和5年度秋期 午前 問52前の問題へ

AP過去問 令和5年度秋期 午前 問54次の問題へ

AP過去問 令和5年度秋期 午前 問題に戻る
